拿到預售屋的客變通知,許多屋主第一個想到的可能是:「客變到底要改什麼?」、「哪些東西現在不改,之後重做會更貴?」、「客變是不是能省下裝潢費?」甚至疑惑:「既然已經客變了,交屋後還需要找室內設計師嗎?」
其實,客變不是把建商的房子重新設計一次,也不是裝潢的替代方案。它更像是在房屋施工完成前,提前把與未來生活息息相關的格局、水電、插座、設備與部分建材調整到最適合你的狀態。
尤其多數預售屋屋主在交屋後都會進行室內設計,若能在客變階段就把未來的家具配置、收納需求、電器使用與生活習慣納入考量,就能大幅減少交屋後的拆除與重工成本。本文將從客變流程、客變項目、注意事項、費用觀念到裝潢銜接,為你完整解析預售屋客變的重要細節!
一、快速搞懂!預售屋客變到底是在改什麼?
在深入了解之前,可以透過下表快速掌握「預售屋客變」與「交屋後室內設計」的核心差異:
| 比較項目 | 預售屋客變 | 交屋後室內設計 |
|---|---|---|
| 主要時間點 | 建商指定施工期間(預售階段) | 房屋完工驗收交屋後 |
| 格局調整 | 部分非承重隔間牆可微調或取消 | 可依現場條件進一步拆改與重新規劃 |
| 水電配置 | 依建商規範預先調整水電管線與位置 | 配合裝修需求與櫃體位置重新配置 |
| 插座與開關 | 提前規劃增設或移位 | 配合系統櫃、木作與家具再次調整 |
| 收納與家具 | 作為未來空間配置的基礎依據 | 完整規劃系統櫃、木作、家具與軟裝 |
| 燈光與天花板 | 提前規劃迴路與出線位置 | 整合天花板造型、燈具選擇與情境照明 |
| 建材設備 | 部分建商提供選擇、退料或更換 | 依設計需求選擇完整的裝修材料與設備 |
| 核心目的 | 提前做好房屋基礎配置,減少重工 | 打造完整風格與高度機能的居住空間 |
簡單來說:
- 客變:房子還沒蓋好前,先把「基礎骨架與管線」調整好。
- 室內設計:交屋後,進一步把空間變成真正適合生活的「家」。
因此,若未來確定會裝潢,客變與室內設計不該被當成兩件獨立的事,而是同一個裝修工程的前後階段。

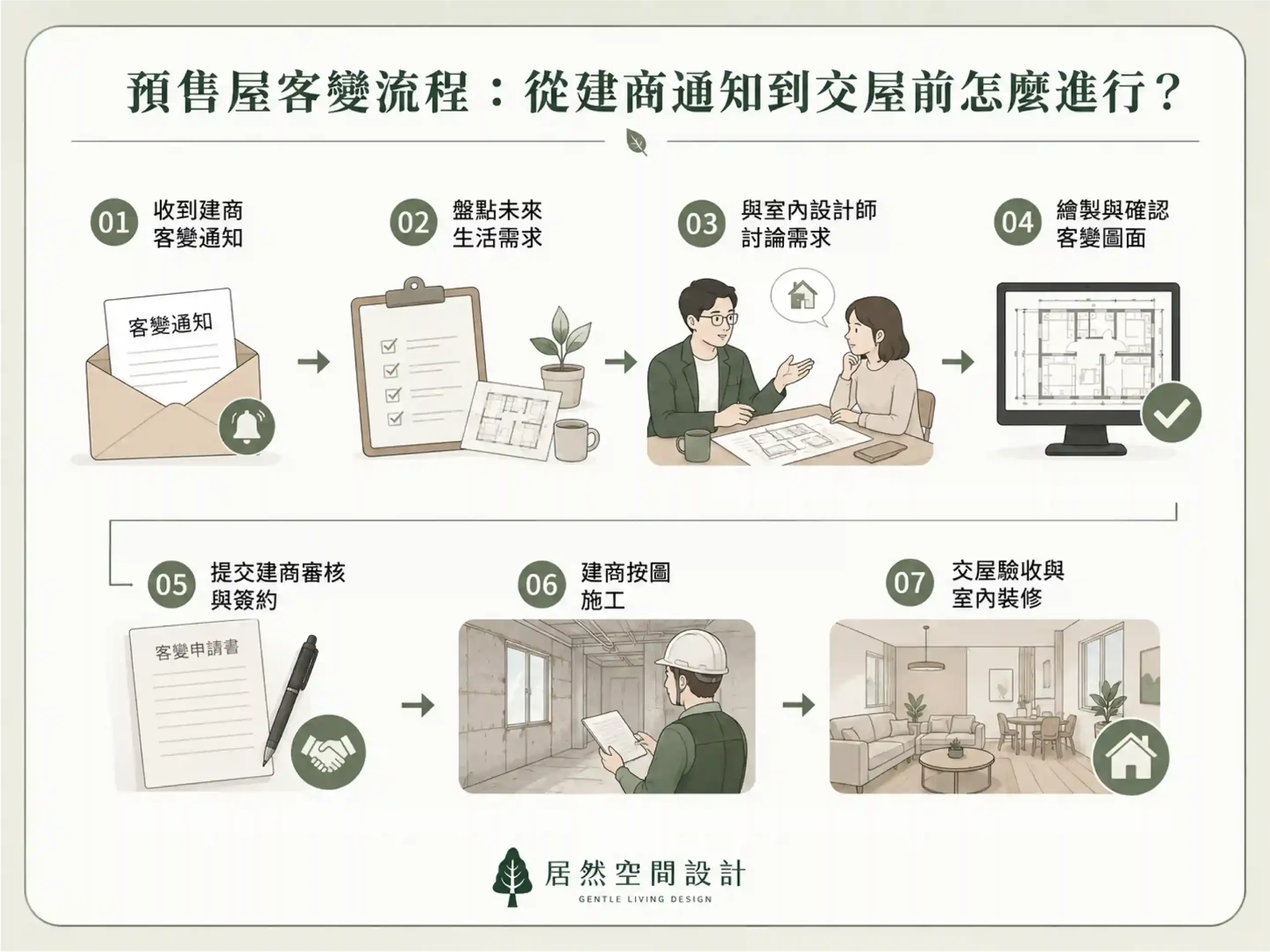

二、預售屋客變流程:從建商通知到交屋前怎麼進行?
不同建商與建案的客變時間、規範皆有差異,實際應以建商提供的客變通知與施工文件為準。一般完整的客變流程可分為以下 7 個步驟:

STEP 1|收到建商客變通知
建商會在指定施工階段發出通知,並提供相關圖面與客變期限。收到通知後請先確認:
- 客變截止日期:(建議預留 1~2 個月討論時間)
- 可修改與不可修改項目:確認條款規範
- 客變圖面提交格式規範:建商要求之圖面格式
- 追加減費用的計算與退料(退價退料)標準:計價與扣除標準
STEP 2|盤點未來生活需求
在動筆畫圖前,先釐清未來的實際生活情境:
- 居住人數與成員:是否有小孩、長輩或寵物?
- 工作與學習需求:考量獨立空間隔間
- 大型家電清單:洗碗機、烘衣機、掃地機器人、烤箱等配置
- 家具擺放定位:沙發長度、雙人床尺寸、電視牆位置
STEP 3|與室內設計師討論需求
若交屋後預計找設計師裝潢,建議在客變階段就讓設計師參與。設計師能從未來的平面配置、動線與收納回頭檢視客變圖,找出「哪些項目現在不改,交屋後重做會花更多錢」。
STEP 4|繪製與確認客變圖面
設計師或屋主依照建商規範整理客變圖面,內容通常包含:
- 平面配置圖:隔間牆變更與門洞調整
- 水電弱電圖:插座、開關、網路、電視孔位置
- 給排水圖:廚衛水管與排水孔位移
STEP 5|提交建商審核與簽約
將圖面提交建商工程部審核。建商會針對施工可行性進行評估,確認後雙方簽署客變確認單,並進行「追加減費」的結算
STEP 6|建商按圖施工
審核通過後,建商依確認圖面施工。屋主可利用這段等待期,與設計師進一步討論交屋後的細部設計與建材挑選。
STEP 7|交屋驗收與室內裝修
房屋完工驗收交屋後,室內設計工程便能無縫接軌進場。由於基礎水電與格局已在客變處理完畢,施工進度將更加順暢。

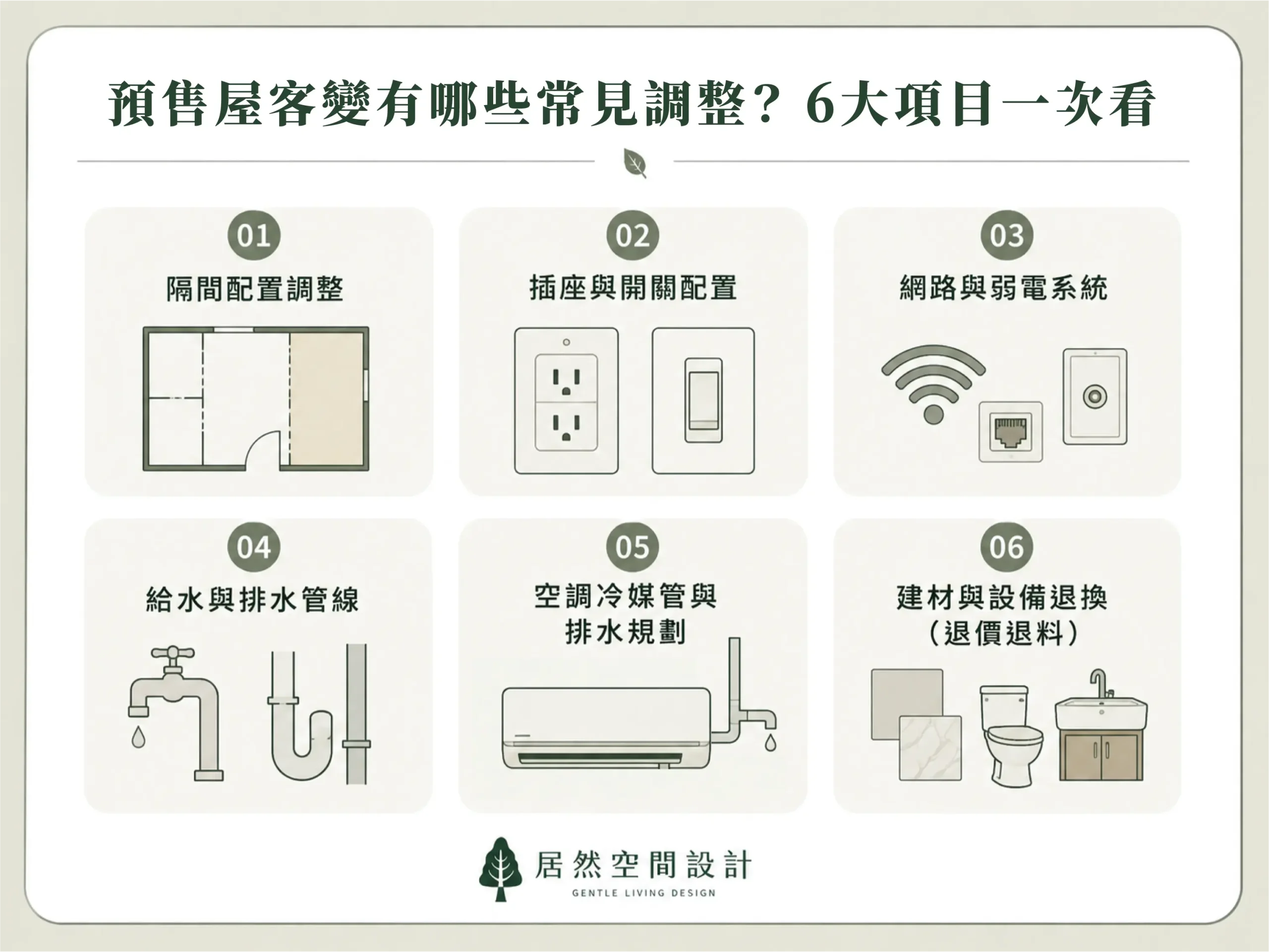

三、預售屋客變有哪些常見調整?6大項目一次看
以下為預售屋客變常見的調整方向,實際可否修改、修改範圍及是否產生追加減費用,仍須以個別建案的客變規範、買賣契約及建商提供的客變圖說為準。

1. 隔間配置調整
在不影響建築結構的前提下,非承重隔間牆(如輕隔間、紅磚牆)可進行:
- 取消部分隔間:例如:三房改兩房、做開放式書房
- 調整房間牆面位置:擴大主臥或客廳空間
- 預留門洞位置或變更開門方向:避開風水或調整動線
2. 插座與開關配置
提前規劃插座能避免入住後滿地延長線的困擾,重點區域包含:
- 客廳/書房:電視牆機上盒、掃地機器人的家、電競電腦、NAS 設備
- 廚房/餐廳:電熱水瓶、微波爐、烤箱、咖啡機
- 臥室:床頭兩側手機充電、床頭燈雙控開關
3. 網路與弱電系統
針對現代智慧家居與工作需求規劃弱電:
- 各區域 Wi-Fi AP 預留孔與網路實線孔:確保無死角網路覆蓋
- 監視器、智慧門鎖、音響迴路配置:提前埋管預留線路
4. 給水與排水管線
廚房與衛浴的給排水位移:
- 廚房增設洗碗機專用給排水與獨立迴路:避免日後重新拉管
- 陽台洗衣機給排水配置:依建商規範確認給排水位置,便利日常洗滌需求
- 衛浴增設免治馬桶插座:依設備需求提前確認給水、排水與用電配置,為舒適設備做好準備
5. 空調冷媒管與排水規劃
- 預先規劃冷氣室內機與室外機位置:避免美觀受損
- 確定冷媒管走線與排水孔高度:避免未來天花板過低或壓迫動線
6. 建材與設備退換(退價退料)
- 建材選擇:建商提供的地板(如磁磚、木地板)、門片樣式挑選
- 退設備:若不喜歡建商附贈的廚具、衛浴設備,可申請「退設備」(僅退材料費,不含工資,需注意建商規定)
四、預售屋客變不能改什麼?哪些項目要特別注意?
並非所有區域都能任意更改,涉及建築安全與公設管線的項目通常嚴格禁止修改:
- 建築承重結構:樑柱、承重牆、剪力牆、外牆均不可拆改。
- 管道間與主要管線:大樓貫穿各樓層的公共管道間(水管、糞管、排煙管)無法移動。
- 衛浴與廚房位置大移動:因涉及防水層與糞管坡度,多數建商禁止將浴室或廚房移至其他房間區域。
- 外觀與陽台樣式:外牆窗戶樣式、陽台欄杆與外觀建材受限於建築執照,不可變更。
- 消防設施:消防撒水頭、灑水管線位置需符合法規,不可隨意移除。
五、客變值得嗎?交屋後再改會比較划算嗎?
「客變到底划不划算?」答案是:如果有預計裝潢,適當的客變通常有機會減少拆除、重配管線與二次施工的成本與時間。
傳統交屋後再改的流程:
建商施工配置 → 完工交屋 → 打牆拆除(產生拆除費與廢棄物清運費) → 重新鋪牆配線(產生二次材料與人工費) → 室內裝修
透過客變調整的流程:
提前客變規劃 → 建商直接按需求施工 → 完工交屋 → 直接進場室內裝修
透過客變提前處理,能為你節省三大成本:
- 省下拆除與運棄費用:避免將全新的牆面或退不掉的建材打掉重做。
- 省下水電二次施工費:打牆埋管的工資高昂,客變由建商配好最省力。
- 縮短裝潢施工期:交屋後減少基礎工程時間,能更早交屋入住。
六、客變注意事項:設計師提醒預售屋屋主的5件事
1. 不要只看建商平面圖,要帶入「家具尺寸」
許多屋主只看牆面長度,卻忽視了家具放進去後的動線。例如放置雙人床與衣櫃後,開門是否會撞到床角?家具放入後,主要走道是否仍保有足夠的通行寬度?建議客變前先將標準家具尺寸放進圖面比對。
2. 插座要配合「家具高度與專用迴路」
插座不是多就好,更要「精準」。床頭插座若被床頭板遮住就無法使用;高功率家電(如烤箱、IH爐)應依設備規格確認電壓、電流與專用迴路需求,避免未來跳電。
3. 留意天花板高度與冷氣排水
冷氣排水孔的高度決定了未來天花板需要封多低。若排水孔留太高,可能會限制室內機擺放,進而影響整體天花板的屋高壓迫感。
4. 嚴格控管客變時間,切勿壓線
客變圖面需要經過反覆討論與建商工程審核,建議在收到截止期限的 1~2 個月前,就尋求專業設計師協助,避免因期限過近而匆忙決定。
5. 理解「退價退料」的計價機制
許多建商退還退料費用時,通常僅退還「材料成本」,不包含施工工費,且退費標準多低於市價。因此,若建商附贈的建材品質不錯,全退不一定最劃算,可評估是否保留部分基底。
七、客變後還需要室內設計師嗎?客變與裝潢差異一次搞懂
這是許多屋主常見的迷思:「既然客變已經把牆跟水電改好了,交屋後是不是買家具就能直接住?」
客變與室內設計扮演著不同的角色:
- 客變階段:做的是「骨架與管線整備」,確保基礎條件符合未來空間邏輯。
- 室內設計階段:做的是「整體生活機能與美學打造」,包含天花板造型、系統櫃體收納、木作工程、燈光氣氛、材質搭配與軟裝整體規劃。
把客變與交屋後的室內設計交給同一位設計師,能讓客變階段的配置與後續室內設計更容易銜接,降低交屋後重新調整的機會。
八、預售屋客變常見問題 FAQ
不一定。若對空間規劃、水電圖面讀取與家具尺寸非常熟悉,屋主可自行處理。但若未來交屋後規劃進行整體裝修,建議提早尋找設計師陪同客變,能避免自己改錯管線導致交屋後仍需拆除重做。
建商會根據變更後的工程量進行「多退少補」。新增隔間或插座會產生追加費用;取消牆面或退掉設備則會扣除材料費(退價退料)。
非常困難。廚房與浴室涉及大樓公共管線(給水、排水、糞管與排煙管),任意移動容易造成未來漏水或排水不順的問題,多數建商不允許大範圍位移。
建議評估「預算」與「替換需求」。建商退料價格通常低於市價,若退掉後自行購買同等級設備,加上施工安裝費,成本通常會高出許多。若建商設備符合基本使用需求,建議優先保留。
一旦過了客變期限,建商工程已進入該樓層施作階段,便無法再接受圖面修改。只能等待完工驗收交屋後,在室內裝修階段進行第二次施工。
九、居然空間設計:從客變開始,讓房子更貼近你的生活
對預售屋屋主來說,客變真正重要的並不是「能改多少項目」,而是「哪些細節值得現在就做好規劃」。
一個插座位置的微調,決定了未來使用家電的順暢度;一面隔間牆的位移,關係到整體採光、動線與收納容量。客變不該只是對著建商圖面逐項修改,而是要從你未來的實際生活情境出發。
居然空間設計 提供專業的預售屋客變與整體室內設計服務。我們從格局配置、水電管線、空調設備,一路延伸至交屋後的收納規劃、材質氣氛與家具整合,陪伴你從一片空地開始,把買來的預售屋,精準打造為最適合全家人居住的理想居所。
